Home বিভাগীয় সংবাদ গাজীপুরে বিআরটির ৪০০০ কোটি টাকার প্রকল্পে জোড়াতালি
গাজীপুর ঢাকা বিভাগীয় সংবাদ

গাজীপুরে বিআরটির ৪০০০ কোটি টাকার প্রকল্পে জোড়াতালি

By rskaligonjnewsDecember 14, 20246 Mins Read

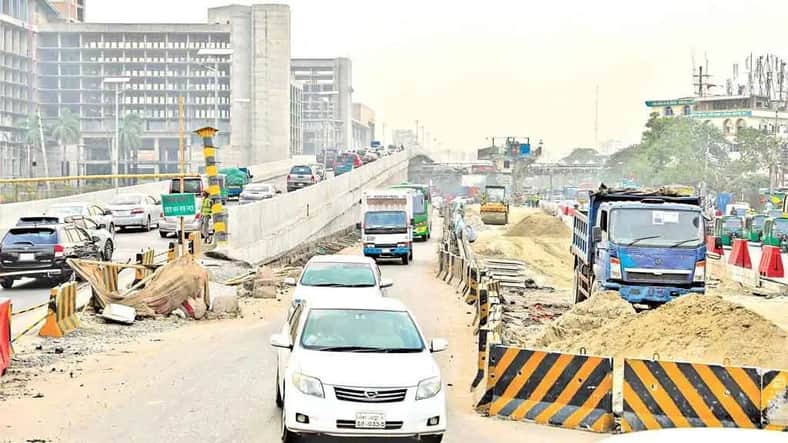

নিজস্ব প্রতিবেদক, গাজীপুর: বছরের পর বছর তীব্র যানজটের ভোগান্তি দিয়ে অবশেষে জোড়াতালি দিয়ে চালু হচ্ছে ঢাকা-গাজীপুর বাস র‍্যাপিড ট্রানজিট (বিআরটি) প্রকল্প। তবে ১২ বছর বয়সী প্রকল্পটির কাজ এখনো শেষ হয়নি। এ পথে চলাচলের জন্য নির্ধারিত বিশেষায়িত বাসও কেনা হয়নি। তাই শুরুতে বিআরটিসির বাসই চলবে। প্রস্তুতিতে নানা ঘাটতি নিয়েই ৬ ডিসেম্বর শুরু হয়েছে পরীক্ষামূলক চলাচল। ১৬ ডিসেম্বর এটি উদ্বোধনের কথা রয়েছে।

গাজীপুরে বিআরটির ৪০০০ কোটি টাকার প্রকল্পে জোড়াতালি

Advertisement

৪ হাজার ২৬৭ কোটি টাকার বিআরটি প্রকল্পের শেষ দিকে ধরা পড়েছে নির্মাণ ত্রুটিও। দফায় দফায় কাজের মেয়াদ বৃদ্ধি এবং পরিকল্পনায় বড় ত্রুটির কারণে প্রকল্পসংশ্লিষ্ট কর্মকর্তারাই এটিকে রুগ্‌ণ প্রকল্প আখ্যা দিয়েছেন। বিশেষজ্ঞরা বলছেন, এত ভোগান্তি, বিপুল অর্থ ও সময় ব্যয়ের পর জোড়াতালি দিয়ে চালু করে বিআরটি প্রকল্পের লক্ষ্য পূরণ হবে না।

অভিযোগ রয়েছে, দরপত্রে অনিয়মের কারণে দুই বছরেও কেনা যায়নি বিশেষায়িত ১৩৭টি বাস। কারসাজির কারণে সাবেক সড়ক পরিবহনমন্ত্রী ওবায়দুল কাদের ও সাবেক সড়ক সচিব এ বি এম আমিন উল্লাহ নূরীর ‘পছন্দের’ প্রতিষ্ঠান বাদ পড়ায় ‘কার্যকর প্রতিযোগিতা’ হয়নি—এমন অজুহাতে একটি দরপত্র বাতিল করা হয়।

জানতে চাইলে অন্তর্বর্তী সরকারের সড়ক পরিবহন ও সেতু উপদেষ্টা মুহাম্মদ ফাওজুল কবির খান ৮ ডিসেম্বর আজকের পত্রিকাকে বলেন, বিশেষায়িত বাসের দরপত্র আহ্বান করা হয়েছে। বাস আসতে সময় লাগবে। এই বাস চলাচলের জন্য যে সফটওয়্যার লাগবে, তা এখনো করা হয়নি। তিনি বলেন, এত বড় বিনিয়োগে এখনো মানুষ কিছু পাচ্ছে না। এই রাস্তা বন্ধ থাকায় পাশের রাস্তায় যানজট হচ্ছে। এগুলো ভেবে বিআরটিসির বাস চালু হচ্ছে। এই লাইনে ব্যক্তিগত গাড়িও চলবে।

ক্ষমতাচ্যুত আওয়ামী লীগ সরকারের আমলে সড়ক খাতে নেওয়া বড় প্রকল্পগুলোর একটি বাস র‍্যাপিড ট্রানজিট বা বিআরটি। দ্রুততম সময়ে বিশেষায়িত বাসে নিরবচ্ছিন্ন সেবা দেওয়ার উদ্দেশ্য নিয়ে রাজধানীর বিমানবন্দর থেকে গাজীপুরের শিববাড়ি পর্যন্ত মূল সড়কের মাঝখানে ২০ দশমিক ৫ কিলোমিটার দীর্ঘ বিশেষ এই সড়ক নির্মাণের প্রকল্প নেওয়া হয়। বিশেষ এই সড়কে চলবে ‘ঢাকা লাইন’ নামে বিশেষায়িত বাস। শুরুতে এই প্রকল্পের ব্যয় ছিল ২ হাজার ৩৯৮ কোটি টাকা। পরে দফায় দফায় খরচ বেড়ে ব্যয় দাঁড়ায় ৪ হাজার ২৬৮ কোটি টাকা। ২০১২ সালে প্রকল্প নেওয়া হলেও কাজ শুরু হয় ২০১৭ সালে। কাজে ধীরগতির কারণে ইতিমধ্যে ছয় দফা মেয়াদ বাড়ানো হয়েছে। সর্বশেষ বাড়ানো মেয়াদ শেষ হচ্ছে চলতি ডিসেম্বরে। কিন্তু কাজ শেষ হচ্ছে না। বিআরটি প্রকল্পে ঋণ সহায়তা দিচ্ছে এডিবি, এএফডি ও জিইএফ। প্রকল্পের ঠিকাদার চায়না গ্যাজুবা গ্রুপ করপোরেশন (সিজিজিসি)।

বিশ্বের বিভিন্ন শহরে বিআরটি ব্যবস্থা যাত্রী চলাচলে ভালো ভূমিকা রাখছে। দেশে বিআরটি প্রকল্পের শুরুতেও এমন আশা দেখানো হয়েছে। তবে প্রকল্পের শুরু থেকেই বিমানবন্দর থেকে গাজীপুর পর্যন্ত তীব্র যানজটে পড়ে ভুগতে হয়েছে মানুষকে। নির্মাণকাজে গাফিলতির কারণে এ পর্যন্ত প্রাণ গেছে ১০ জনের।

প্রকল্প সূত্র জানায়, বিমানবন্দর থেকে গাজীপুরের শিববাড়ি টার্মিনাল পর্যন্ত সড়কের ডান দিকে ২৫টি বিআরটি স্টেশন থাকবে। কেবল স্টেশনেই বাসে ওঠা-নামা করতে পারবেন যাত্রীরা। শুরুতে এ পথে আর্টিকুলেটেড বাস চালানোর কথা থাকলেও পরে তা পরিবর্তন করে স্ট্যান্ডার্ড বাস বা বিশেষায়িত বাস চলবে বলে সিদ্ধান্ত হয়। এসব বাসের দরজা থাকবে ডান দিকে। স্টেশনে ঢোকার আগেই যাত্রীকে টিকিট নিতে হবে। ভাড়া নেওয়া হবে ইলেকট্রনিক পদ্ধতিতে। বাসগুলো স্টেশনের প্ল্যাটফর্মের সমতলে থামিয়ে যাত্রীদের ওঠানো-নামানো হবে। বাসগুলো প্রতি ঘণ্টায় একমুখী যাতায়াতে ১০ হাজার যাত্রী পরিবহন করতে পারবে।

তবে বিশেষায়িত বাস না কেনায় বাংলাদেশ সড়ক পরিবহন করপোরেশনের (বিআরটিসি) ১০টি শীতাতপ বাস শুরুতে চলবে। ৬ ডিসেম্বর পরীক্ষামূলক চলাচল শুরু হয়েছে। উদ্বোধনের তারিখ নির্ধারণ করা হয়েছে ১৬ ডিসেম্বর। বিআরটিসি বলেছে, যাত্রী চাহিদা বাড়লে বাসের সংখ্যা বাড়ানো হবে। গুলিস্তান থেকে এলিভেটেড এক্সপ্রেসওয়ে হয়ে শিববাড়ি পর্যন্ত বিআরটিসি বাসের ভাড়া নির্ধারণ করা হয়েছে ১৪০ টাকা।

প্রকল্পসংশ্লিষ্ট সূত্র বলছে, বাস কেনা নিয়ে সময়ক্ষেপণ হয়েছে। যত দিন বাস না আসবে তত দিন বিআরটিসির বাস চলবে। আগের দরপত্রে অংশ নেওয়া ছয়টি প্রতিষ্ঠান ছিল চীনের। এবারের দরপত্রে অংশ নিয়েছে দুটি ভিন্ন দেশের প্রতিষ্ঠান। এগুলোর আর্থিক মূল্যায়ন চলছে। মূল্যায়ন চূড়ান্ত হলে সর্বনিম্ন দরদাতা প্রতিষ্ঠানকে কার্যাদেশ দেওয়া হবে।

সূত্রটি আরও বলেছে, প্রকল্পের ১৩৭টি বাস কিনতে ঋণ সহায়তা দিচ্ছে ফ্রান্স। বাস কেনার প্রক্রিয়া দুই বছরেও শেষ হয়নি। ২০২৩ সালের ১৮ এপ্রিল মূল্যায়ন কমিটি চীনের হাইগার বাস কোম্পানি লিমিটেডকে সর্বনিম্ন দরদাতা হিসেবে সুপারিশ করে। তবে একই ব্যবসায়ী গ্রুপের আরও একটি প্রতিষ্ঠান দরপত্রে অংশ নেওয়ায় বেআইনি হওয়ায় দুই প্রতিষ্ঠানকেই অযোগ্য ঘোষণা করা হয়। ওই দরপত্র বাতিলের পর চলতি বছরের ১৮ এপ্রিল আবার দরপত্র আহ্বান করা হয়।

অভিযোগ রয়েছে, সাবেক সড়ক পরিবহনমন্ত্রী ওবায়দুল কাদের এবং সাবেক সড়ক সচিব এ বি এম আমিন উল্লাহ নূরী বাস কেনার জন্য ‘পছন্দের’ প্রতিষ্ঠান দিয়ে দরপত্র আহ্বান করিয়েছিলেন। সেই দরপত্রে কারসাজি ধরা পড়লে তাঁদের পছন্দের প্রতিষ্ঠান বাদ পড়ে। এতে ‘কার্যকর প্রতিযোগিতা’ না হওয়ার কারণ দেখিয়ে দরপত্র বাতিল করা হয়। নতুন করে দরপত্র আহ্বান করা হয়। প্রথমবার ছয়টি প্রতিষ্ঠান অংশ নিলেও দ্বিতীয়বার অংশ নেয় দুটি প্রতিষ্ঠান।

বিআরটি প্রকল্প উদ্বোধনের দিন ঘনিয়ে এলেও প্রস্তুতি সম্পন্ন হয়নি। বুধবার সরেজমিনে দেখা যায়, বাসের স্টেশনগুলোর কাজ পুরোপুরি শেষ হয়নি। সব স্টেশনে ময়লার স্তূপ। ইলেকট্রিক সিঁড়ি দেওয়া হলেও সেগুলো বিকল অবস্থায় আছে। বিআরটি লাইনে গণপরিবহনের পাশাপাশি সব ধরনের যানবাহন চলছে।

দৃষ্টি আকর্ষণ করা হলে বাংলাদেশ প্রকৌশল বিশ্ববিদ্যালয়ের (বুয়েট) পুরকৌশল বিভাগের অধ্যাপক ও যোগাযোগ খাতে বিশেষজ্ঞ ড. হাদিউজ্জামান আজকের পত্রিকাকে বলেন, শুরুতে আর্টিকুলেটেড বাস চলার কথা ছিল, যে বাসে ১৪০ জন করে যাত্রী বহন করা যায়। এখন স্ট্যান্ডার্ড রুটের বাস চলার কথা বলা হচ্ছে। সেটার প্রস্তুতিতেও ঘাটতি হয়েছে। এখন বিআরটিসির বাস দিয়ে পরীক্ষামূলক চলাচল করছে। তবে যে ধরনের বাস চলার কথা বলা হয়েছিল মূলত সেভাবেই পরীক্ষা করতে হবে। এভাবে জোড়াতালি দিয়ে এই পরীক্ষা চালিয়ে বিআরটি করার লক্ষ্য পূরণ হচ্ছে না।

অভিযোগের সুরাহা হয়নি

বিআরটি প্রকল্প নিয়ে চলতি বছরের ২৭ মার্চ গাজীপুরে গণশুনানিতে নানা অভিযোগ ও অসংগতি তুলে ধরেন এলাকাবাসী। তাঁরা বলেন, ভোগড়ায় ফ্লাইওভারের উচ্চতা কম, সরু ড্রেনের কারণে মহাসড়কের পানি সরে না। বিআরটি স্টেশনে যাতায়াতের জন্য নির্মিত ৭২ ফুট উঁচু সিঁড়ি বয়স্ক মানুষ, মহিলা ও শিশুদের দুর্ভোগে ফেলবে। আগে সড়ক ও জনপথের মহাসড়কের প্রশস্ততা ছিল ১০০ ফুট। ওই মহাসড়ক দিয়ে দেশের উত্তর ও উত্তর-পশ্চিমাঞ্চলের যানবাহন চলে। কিন্তু এখন মহাসড়ক খুব সরু হয়ে পড়েছে। প্রকল্পটির চান্দনা চৌরাস্তা থেকে শিববাড়ি মোড় পর্যন্ত ৭ কিলোমিটার সড়কের কোথাও ফুটপাত রাখা হয়নি, কোনো ইউটার্নও নেই।

এসব সমস্যা সমাধানে মন্ত্রণালয়ে চিঠি পাঠানো হয়েছে বলে জানানো হলেও সমাধান হয়নি।

স্থানীয়রা বলছেন, শুনানির পর শুধু কৃষি গবেষণা ইনস্টিটিউট থেকে শিববাড়ি পর্যন্ত এক থেকে দেড় ফুট প্রস্থের ফুটপাত বানানো হয়েছে।

বিআরটি প্রকল্পের এক কর্মকর্তা বলেন, মন্ত্রণালয়ে যেসব সমস্যা জানানো হয়েছে, সেগুলো ধাপে ধাপে সমাধান করা হবে। ট্রাফিক বিভাগ থেকেও কিছু পরামর্শ এসেছে। সেগুলো নিয়েও কাজ করা হবে।

এসব বিষয়ে জানতে ঢাকা বিআরটি কোম্পানি লিমিটেডের মহাব্যবস্থাপক মো. মহিউদ্দিনের সঙ্গে মোবাইলে যোগাযোগ করা হলে তিনি মন্তব্য করতে অপারগতা জানান।

তবে প্রতিষ্ঠানটির ব্যবস্থাপনা পরিচালক ড. মো. মনিরুজ্জামান শনিবার আজকের পত্রিকাকে বলেন, বাস কেনার দরপত্রের নোটিফিকেশন অব অ্যাওয়ার্ড (কাজ পাওয়ার নিশ্চিতকরণপত্র) এখনো পাঠানো হয়নি। এটি পাঠানোর পাঁচ থেকে ছয় মাস পর বাস আসতে পারে। প্রকল্পের কাজ এখনো চলমান। যেহেতু বাস আসতে সময় লাগছে তাই এই রুট খালি রাখা হচ্ছে না।

বিআরটি প্রকল্প কবে শেষ হবে সে বিষয়ে নির্দিষ্ট করে কিছু জানাননি সড়ক পরিবহন ও সেতু উপদেষ্টা। তিনি বলেন, গত ৫ আগস্টের আগে প্রকল্পের যেসব জিনিস ক্ষতিগ্রস্ত হয়েছে সেগুলো ঠিক করতে হবে। আগের সরকারের সময় বাস কেনার কথা থাকলেও হয়নি। দুর্নীতি হয়েছে। এখন যেন ঠিকভাবে হয় তা দেখা হচ্ছে।

সূত্র: দৈনিক আজকের পত্রিকা
